齐家网> 齐家装修论坛> 装修> 齐家用户BNN05Eb6mV的家

齐家用户BNN05Eb6mV的家

凯德新玥 2024-12-09 20:53:41
油漆施工
今天1月11号,第一遍面漆--昨天刷底漆--明天第二遍面漆,从刮腻子进场到油漆完工(2-12号)房子硬装基本上进度完成85%,下周安装门(9.02平方厨房推拉门+房门+洗手间门+入户门(更换门中门),+安装吕扣板天花。从12月5号开始进场施工到现在1月11号,施工共27天,百年装饰公司优秀施工队伍,专注施工。满意+放心。由于物业从1月18号起暂停装修,后续就施工计划如下:硬装施工只剩三部分1.木地板,2.厨柜,3.电位安装洁具安装。年后正月20物业恢复装修后,继续收尾。记录下进度,留个记忆。随手随笔,随缘,顺其自然
油漆施工
今天1.12油漆已完成第二遍面漆.年后再进行一些收尾工作,多乐士的油漆没有什么味道,色系亮丽。就额2个房间用下色系,现场看到的色彩更舒适,手机拍不出效果。单反可以拍出来……
水电改造
9.10.11三天水电已完工,百年装修确实工序跟得紧,而且细-阳台的水位 电位,很完美,10号安装好燃气暗管,13米的 85块一米
水电改造
补图,水电全部完成,三个人,三天施工完成
瓦工阶段

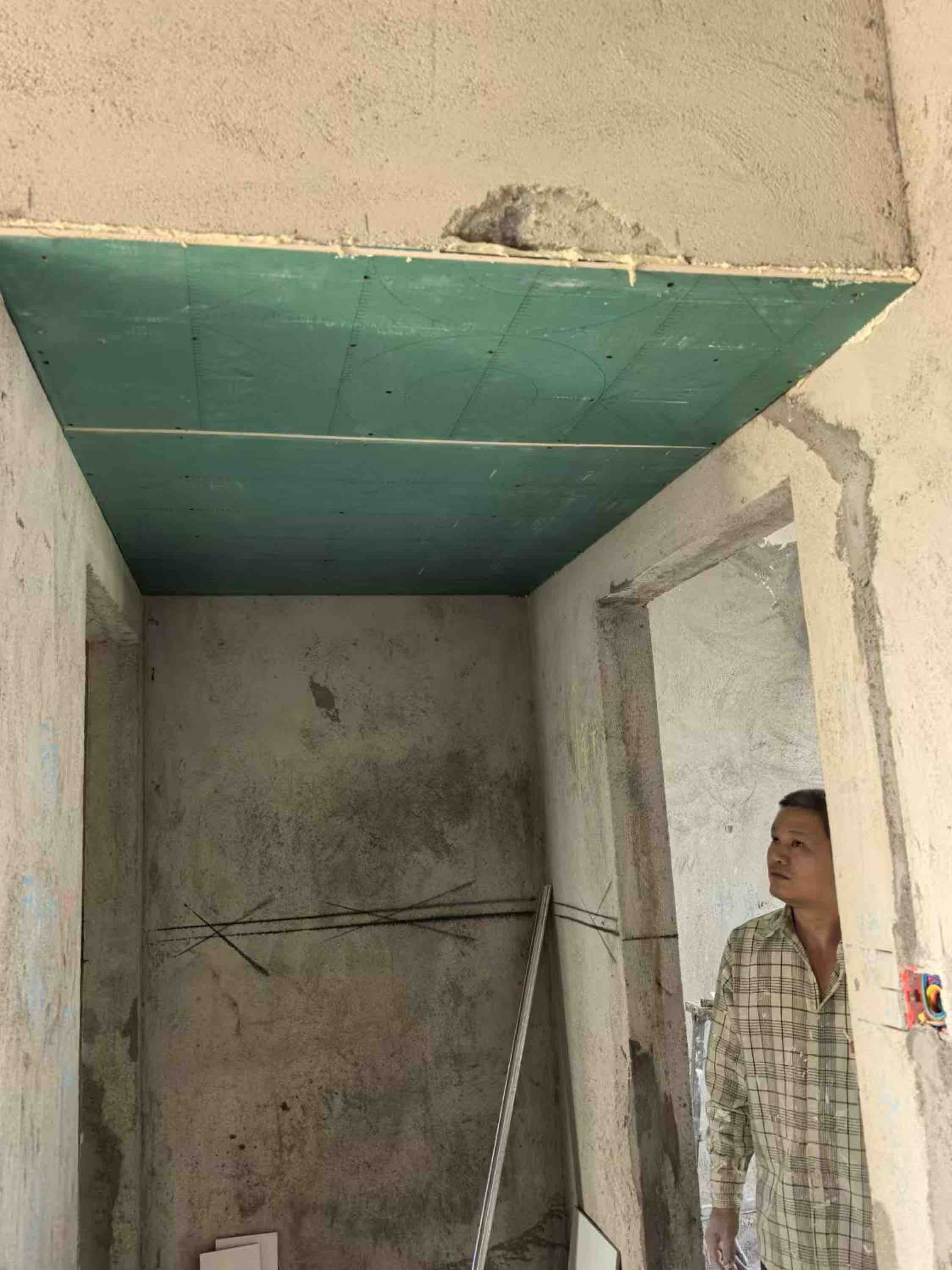

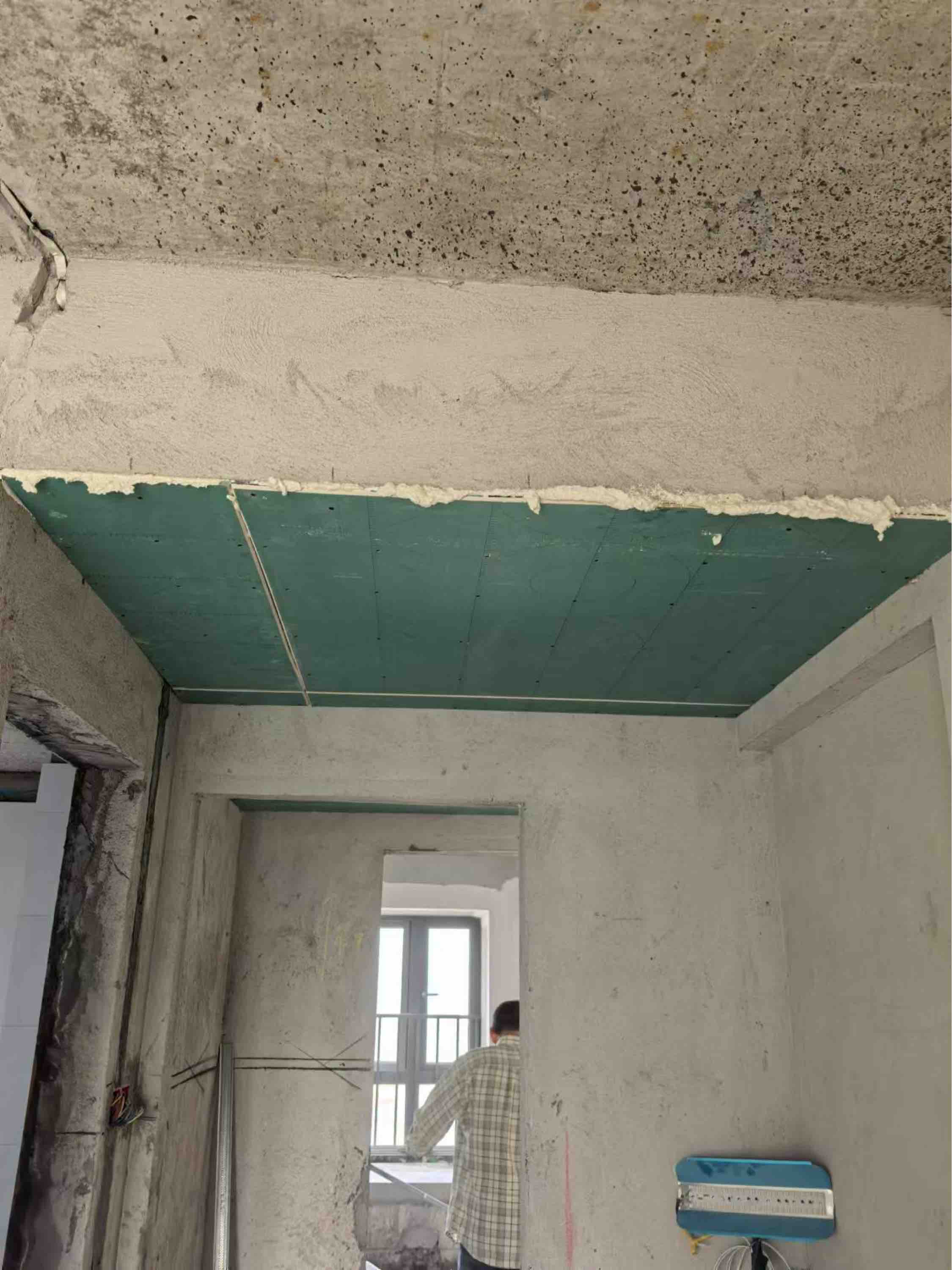

水电工程已完成,已和百年装修公司一起确认今天瓷砖已到货,下周一开始 批荡,贴砖,木工进场。
主体拆改
12月5号良辰吉日,进行了简短的开工仪式,开始进入施工阶段,现在是9号 5.6号两天完成了拆墙 彻墙 周六9.7号定电位,周日休息,9号已完成水电开槽,及插座底座安装
家具

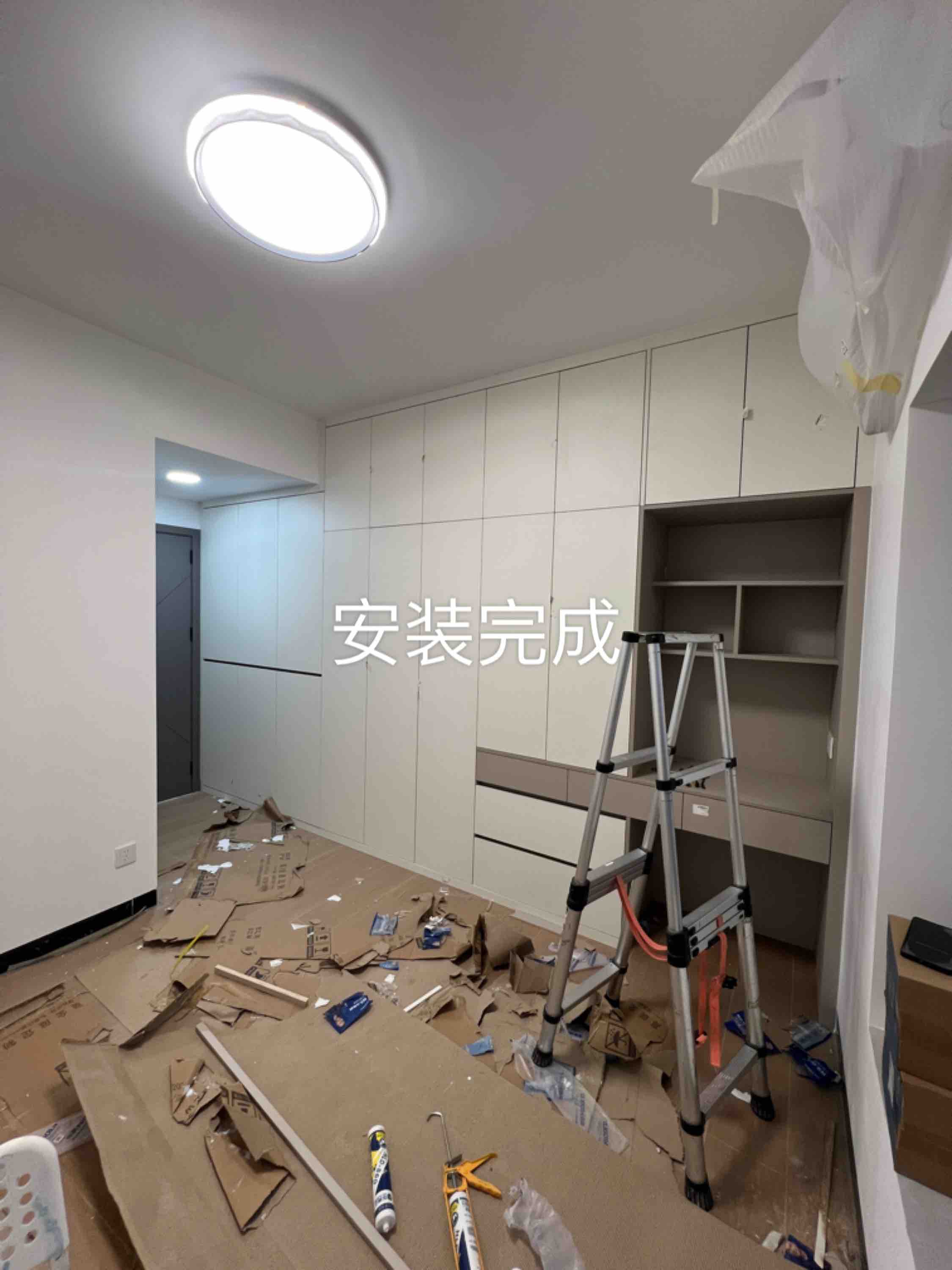

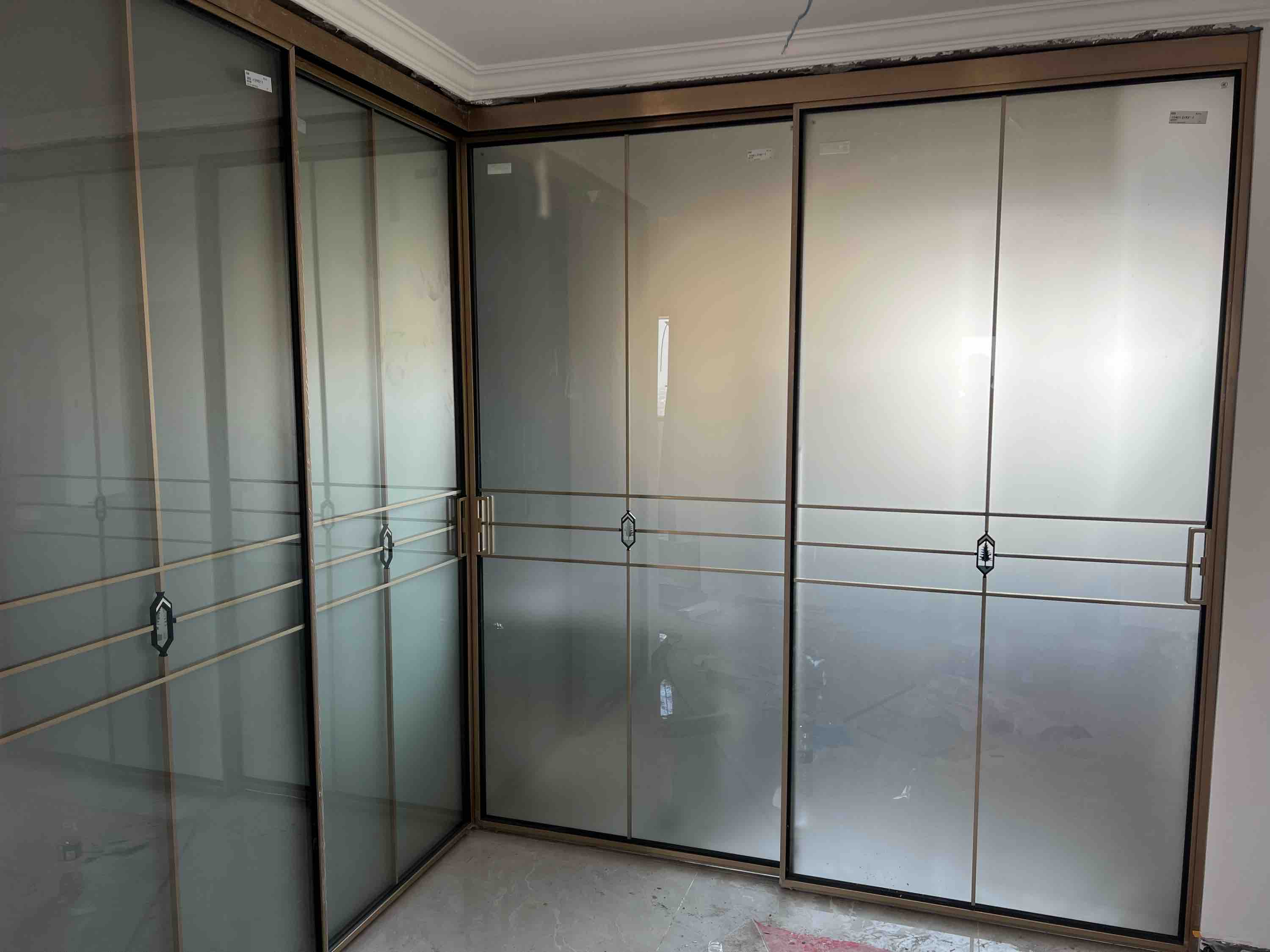

3.30号不经不觉装修已接近尾声,记录一下,回忆下(毕竟05年装修无印象了),今天柜子(非凡尚品的多层板,ENF级,柜门用欧松板,4扇茶色玻璃门,两个柜门镜 700/平方,柜里用灰色,柜门用白色,48方共3.6w含配件,门胶用的是焊高的)的安装完成70%,细节进度为10%比如打胶,48方柜子要装3天。明天再更新一集,就不在齐家里发布了,感恩点赞的人,感恩点喷的人,感恩到过的,感恩催更的人,感恩一切。(实体比照片好看-毕竟我拍照是外行。)
木工阶段

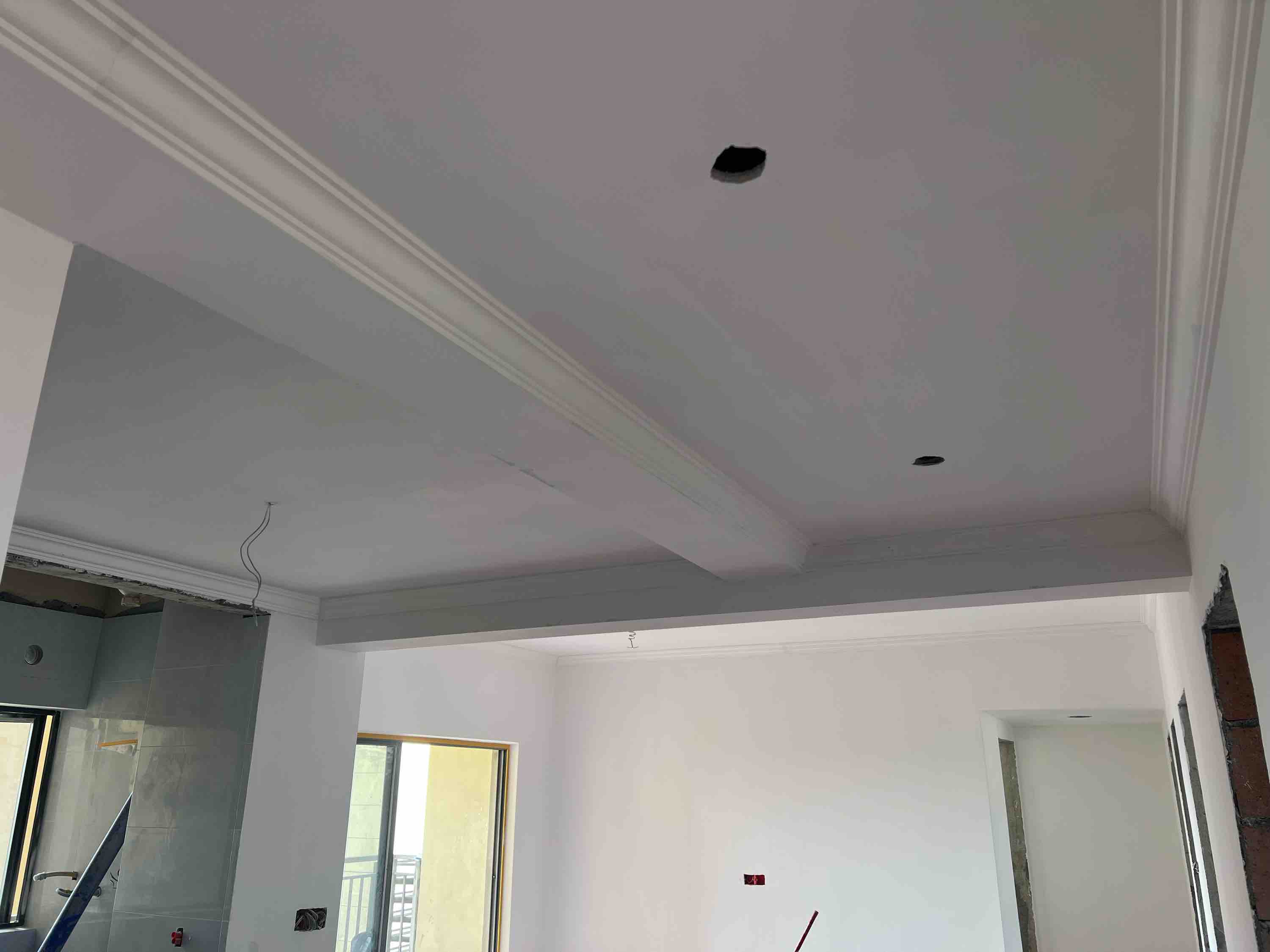

从12月5号开始装修,周末不允许装修,到今天1月2号,已完成所有贴砖,及15平方吊顶,吊顶只吊餐厅 过道,(一天吊完,速度可以)。今天刮腻子 只封了全层内阴角。到今天装修进度已近8成,和百年装修的黄总确认,门年前可以安装,灯也可以安装(正常进度),接下来的一周是刮腻子,安装吕扣板天花及安装四个房间木地板,厨柜年后才能安装了(临近过年 厨柜定制时间要25天有左右,厨柜地柜是5.8米,吊柜是3.4米)。设计师朱工也很细致,为房子提出合适的建议,比如洗手间的动线。
油漆施工
1月4今天也是周六,由于刮腻子没有燥音,今天也可以施工,由于带小孩外出,晚上才过去看看,拍照的光线不好(完全是记录一下)从毛坯到轻装修,拍照时腻子没干。石膏线已贴完,(十年前装修,也是毛坯,基本没有去看,现在写日记完全是记录,)--第一遍(共三遍)腻子,还有些没做完第一次腻子(约20方)可以清晰看到新旧连接处已挂了网再进行刮腻子(用于线路开槽防止开裂)

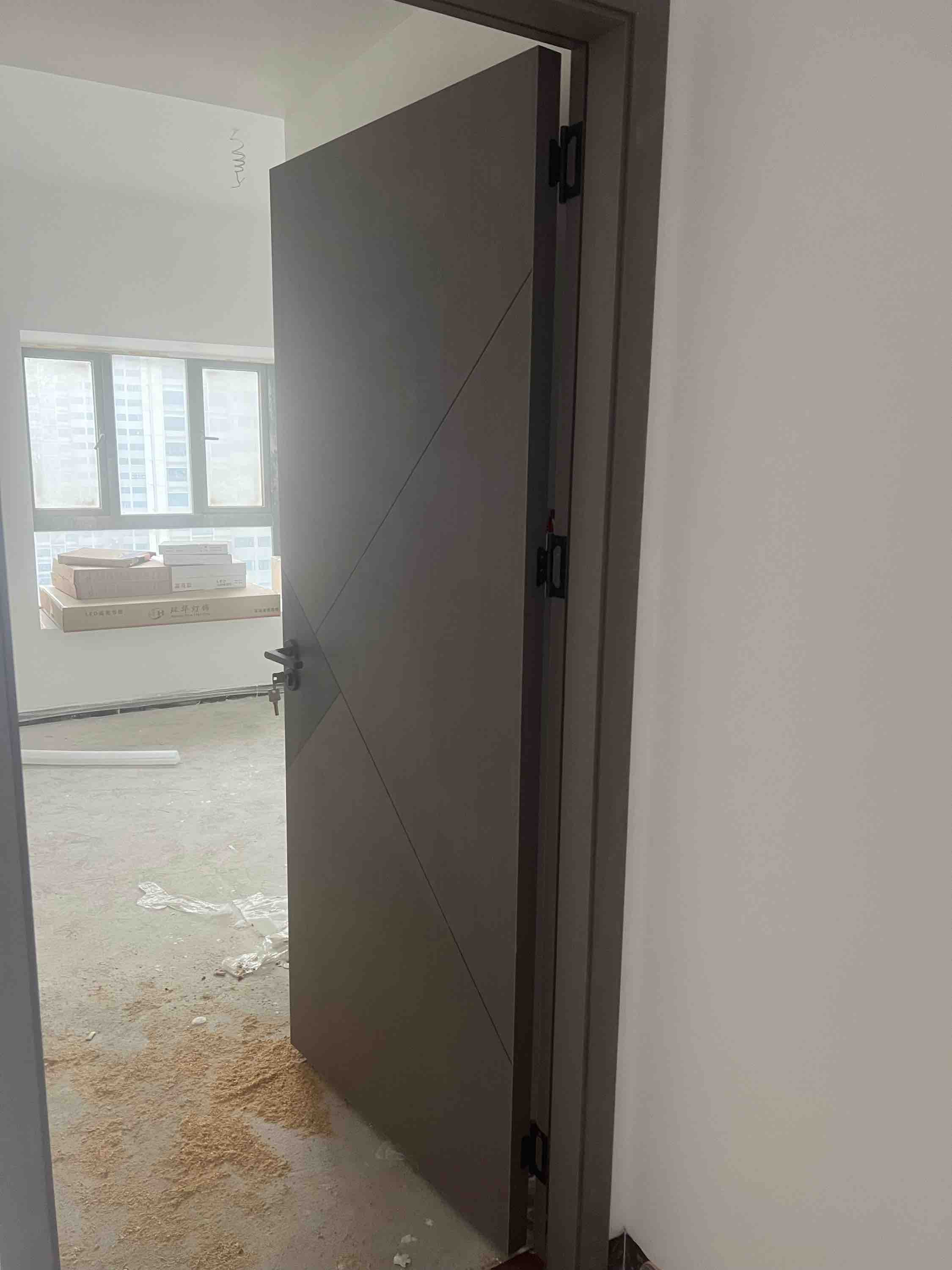

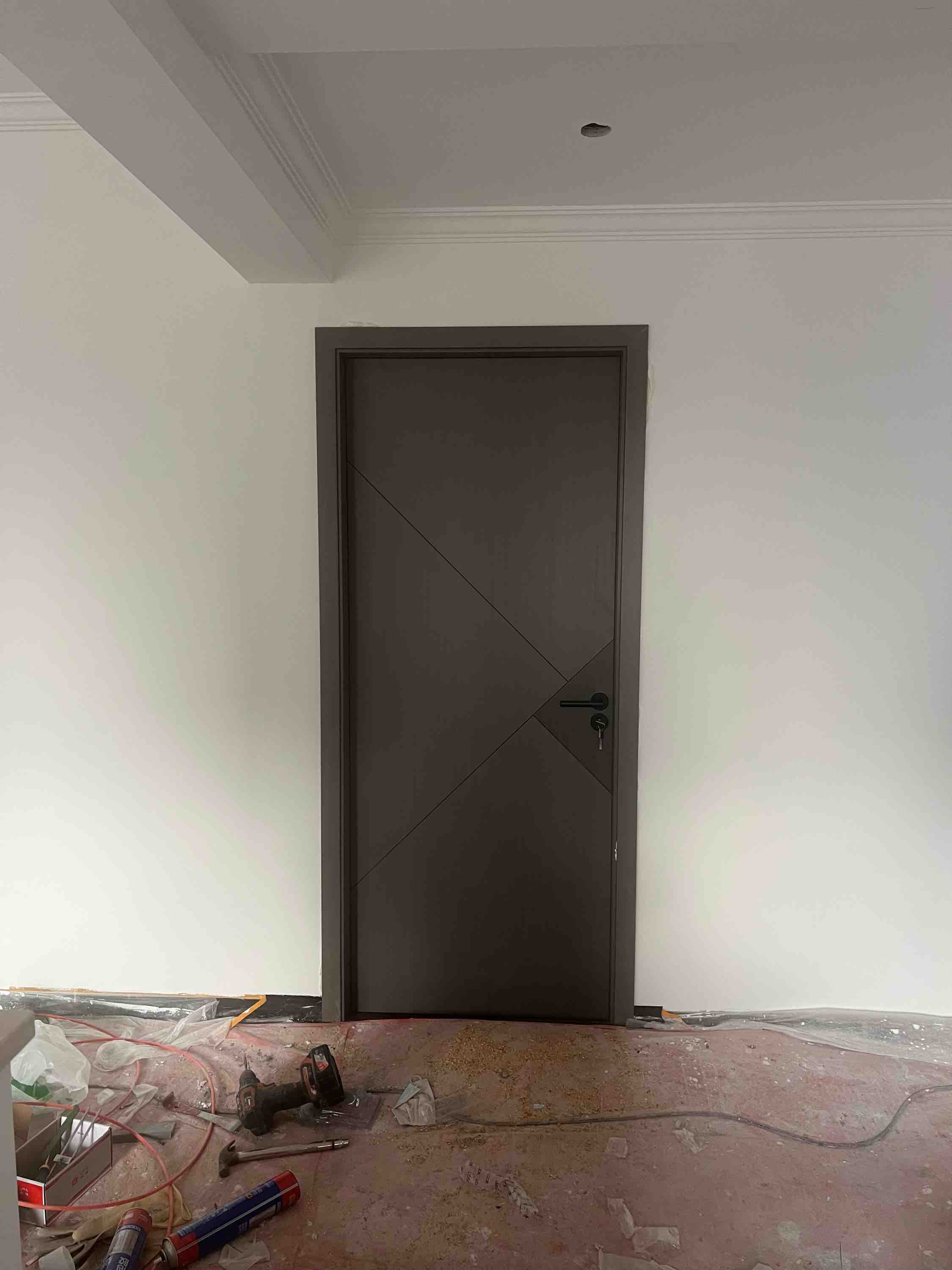

主材安装
1月14,15装好厨房推拉门(极榨边),洗手间门(中榨),房门碳晶橡木门,由于物业暂时装修,后续正月20恢复装修,小结从12月5号施工到1月15号(周末不施工),百年装修公司整整进度有序,合理安排,进度已基本接近收尾。记录当下,年富一年。
