设计师说装修就这样,他们不暂我们,人家也会暂我们,现在说话已经不像签合同客客气气了。他们服务不好,有费用产生正常,上次砖发错,还对我们凶,说不满意你们自己去买,所以有增项产生我也盯着紧,觉得出钱还受气
那还有20%尾款压在齐家呢。找齐家投诉先冻结20尾款呀。至少让对方高层出来,说到钱了不出来也不现实。后面还漏了什么?10%增项超到现在了,你量错了就一句话你设计师也出来说说呀。漏的太多了,算10%我给你,你预算的面积也少很多。设计收费了吗?
赞
评论图片:最多可以上传9张图片
蛋蛋 2018-07-26
那还有20%尾款压在齐家呢。找齐家投诉先冻结20尾款呀。至少让对方高层出来,说到钱了不出来也不现实。后面还漏了什么?10%增项超到现在了,你量错了就一句话你设计师也出来说说呀。漏的太多了,算10%我给你,你预算的面积也少很多。设计收费了吗?
赞
评论图片:最多可以上传9张图片
我有齐家保的。所以根据齐家上的付款进行支付。第三期已经付了,只剩一点尾款了。增项齐家估计也不会参与吧。一点都不懂就选了这家了,我妈觉得设计师看着老实。现在我再看看当时人家设计师给的预算,没有漏项。弱电箱,网格布,石膏线,过门石都有,这里都没。真的是花钱上课
都是这个死样子。你手里现在就是增项和三期和尾款了吧。 质量咋样?前面两次验收OK伐? 你们哪里找的公司?
赞
评论图片:最多可以上传9张图片
蛋蛋 2018-07-26
都是这个死样子。你手里现在就是增项和三期和尾款了吧。 质量咋样?前面两次验收OK伐? 你们哪里找的公司?
不着急住,工期是2个月,正常应该7月底差不多了。现在泥木完工了,油漆刚进来。我也怕要是搞增项,后面他们不好好做。服务态度更别提了,设计师签约后就不参与了,队长么也不关心施工工地,交底都没他们人影,就我们跟工人。每期要付钱了,他们就积极了。
赞
评论图片:最多可以上传9张图片
不着急住,工期是2个月,正常应该7月底差不多了。现在泥木完工了,油漆刚进来。我也怕要是搞增项,后面他们不好好做。服务态度更别提了,设计师签约后就不参与了,队长么也不关心施工工地,交底都没他们人影,就我们跟工人。每期要付钱了,他们就积极了。
这一块非常的灰色地带,核心点是 你着急入住吗?如果不急,可以通过平台投诉、消协、***等第三方手段去把这些增加部分***。但是后面的工艺你心里觉得不踏实。 如果更换施工队,现在的情况也快结束了,确实你终止的话你所有保修都没人。目前公司只是坑你钱,如果别的地方:态度、质量。还行,为了以后买个放心只能算了。 先找他们高层聊聊,如果对方在意口碑。这块是可以谈的
赞
评论图片:最多可以上传9张图片
蛋蛋 2018-07-26
这一块非常的灰色地带,核心点是 你着急入住吗?如果不急,可以通过平台投诉、消协、***等第三方手段去把这些增加部分***。但是后面的工艺你心里觉得不踏实。 如果更换施工队,现在的情况也快结束了,确实你终止的话你所有保修都没人。目前公司只是坑你钱,如果别的地方:态度、质量。还行,为了以后买个放心只能算了。 先找他们高层聊聊,如果对方在意口碑。这块是可以谈的
签合同时也有绿色这本装修范本,费用写着按预算清单。我不明白的是,如果是预算上没有的项目,我后期要做,那肯定是增项。但我全包给他们,瓷砖地砖窗户他们预先测量过,也不写按实际,我以为他们写的平方数是够的。设计师预算不准,这种也是增项范围吗?预算清单后面还有小字写着所有增项要油漆工进来前支付。那我现在等于必须要付掉这些我觉得不合理的增项。事后还要的回来吗?请指教
赞
评论图片:最多可以上传9张图片
哎,谢谢帮助
其实关于全包和半包来讲,都是一种合作方式,无论你是全包和半包,都是要以合同中预算的明细来决定,只要在预算里的项目,写着由乙方负责主材、辅辅材、人工费的项目,就是乙方所应该承担的费用,我们经常会误以为,我签的的是全包合同,什么都不需要自己负责了,这种想法其实是非常不准确的,装修的内容和要求各家都不经相同,所以才需要在全包合同或者半包合同上再附一份项目、材料的明细,就是为了做一个包的范围约定,不可能无限制的一包到底的。所以看你这个情况,首先你要确认预算单上的项目是否做了,有没有数量约定,如果有项目无数量约定的,那么合同上的这套房屋上所对应的装修项目应该都包含在内,如果有项目有数量约定的,那超出范围肯定要加钱的,因为人家已经写得很清楚了,我只包这么多数量,如果没项目预算,那你还只能自己承担了,当然造成漏项这个原因很多,设计师也会有疏漏,单也不排除存心做低总价,毕竟预算上少一笔,总价就会低一点,这样合同才能更好的签下来不是。
赞
评论图片:最多可以上传9张图片
签合同时也有绿色这本装修范本,费用写着按预算清单。我不明白的是,如果是预算上没有的项目,我后期要做,那肯定是增项。但我全包给他们,瓷砖地砖窗户他们预先测量过,也不写按实际,我以为他们写的平方数是够的。设计师预算不准,这种也是增项范围吗?预算清单后面还有小字写着所有增项要油漆工进来前支付。那我现在等于必须要付掉这些我觉得不合理的增项。事后还要的回来吗?请指教
先从合同出发:正规的装修合同有一条:除水电项目外,其他项目的增项不得超过10%。你没改变设计,他们预算漏项、漏面积,可以凭这条拒绝。 如果不是正规合同或者没有这个条目,保留原始预算、原始合同、以及对方出示的增项单。因为你家实际确实需要这些面积,对你来说本身也应该付这笔费用,但是是被公司所欺骗。那从实际来说,应该支付。而且看进度快装修完毕了。你保留好所有证据,保证好对方装修质量。然后去投诉或者告对方。直接走法律流程。公司在你装修未完成的时候强势,可以随时撤场。但是装修好了你就有时间和他们秋后算账了 预算上按实际结算的核对确认数量即可。这条是符合规范的
赞
评论图片:最多可以上传9张图片
闲聊装修 2018-07-26
其实关于全包和半包来讲,都是一种合作方式,无论你是全包和半包,都是要以合同中预算的明细来决定,只要在预算里的项目,写着由乙方负责主材、辅辅材、人工费的项目,就是乙方所应该承担的费用,我们经常会误以为,我签的的是全包合同,什么都不需要自己负责了,这种想法其实是非常不准确的,装修的内容和要求各家都不经相同,所以才需要在全包合同或者半包合同上再附一份项目、材料的明细,就是为了做一个包的范围约定,不可能无限制的一包到底的。所以看你这个情况,首先你要确认预算单上的项目是否做了,有没有数量约定,如果有项目无数量约定的,那么合同上的这套房屋上所对应的装修项目应该都包含在内,如果有项目有数量约定的,那超出范围肯定要加钱的,因为人家已经写得很清楚了,我只包这么多数量,如果没项目预算,那你还只能自己承担了,当然造成漏项这个原因很多,设计师也会有疏漏,单也不排除存心做低总价,毕竟预算上少一笔,总价就会低一点,这样合同才能更好的签下来不是。
赞
评论图片:最多可以上传9张图片
蛋蛋 2018-07-26

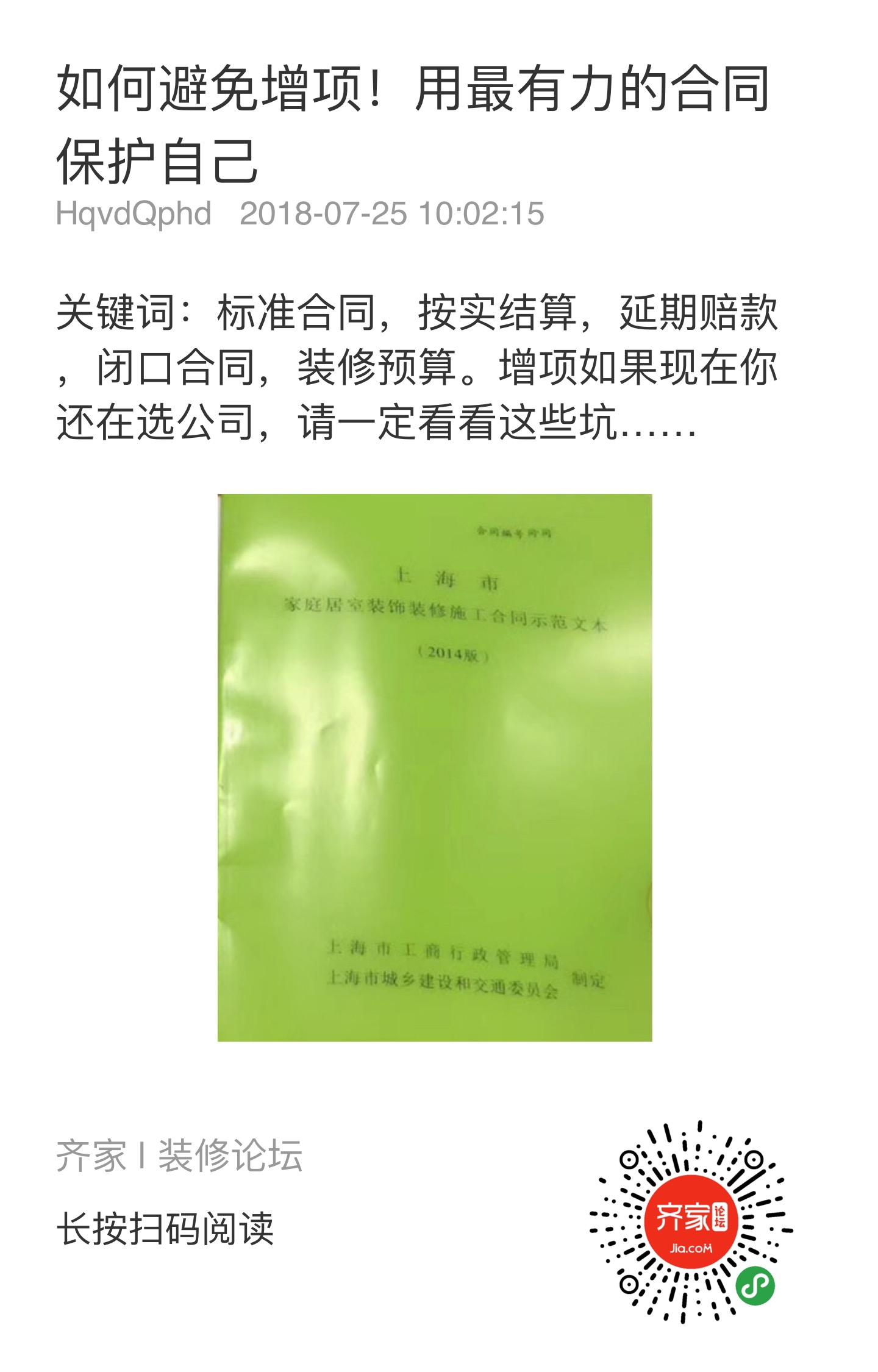

这是上海市通用办法你可以参考下

赞
评论图片:最多可以上传9张图片
闲人不笑 2018-07-26
不属于增项的增项,为了做低装修报价单。这个实际叫漏项,漏掉项目过做低项目的实际量。小装修公司喜欢玩的套路,包括降低某些项目的工艺要求,降低成本
赞
评论图片:最多可以上传9张图片
蛋蛋 2018-07-26
先从合同出发:正规的装修合同有一条:除水电项目外,其他项目的增项不得超过10%。你没改变设计,他们预算漏项、漏面积,可以凭这条拒绝。 如果不是正规合同或者没有这个条目,保留原始预算、原始合同、以及对方出示的增项单。因为你家实际确实需要这些面积,对你来说本身也应该付这笔费用,但是是被公司所欺骗。那从实际来说,应该支付。而且看进度快装修完毕了。你保留好所有证据,保证好对方装修质量。然后去投诉或者告对方。直接走法律流程。公司在你装修未完成的时候强势,可以随时撤场。但是装修好了你就有时间和他们秋后算账了 预算上按实际结算的核对确认数量即可。这条是符合规范的
赞
评论图片:最多可以上传9张图片
评论图片:最多可以上传9张图片
