赶紧点赞!装修流程干货归纳

一只奶酪包 2023-02-19 22:20:20
装修是一个漫长的过程,其中有很多的程序。

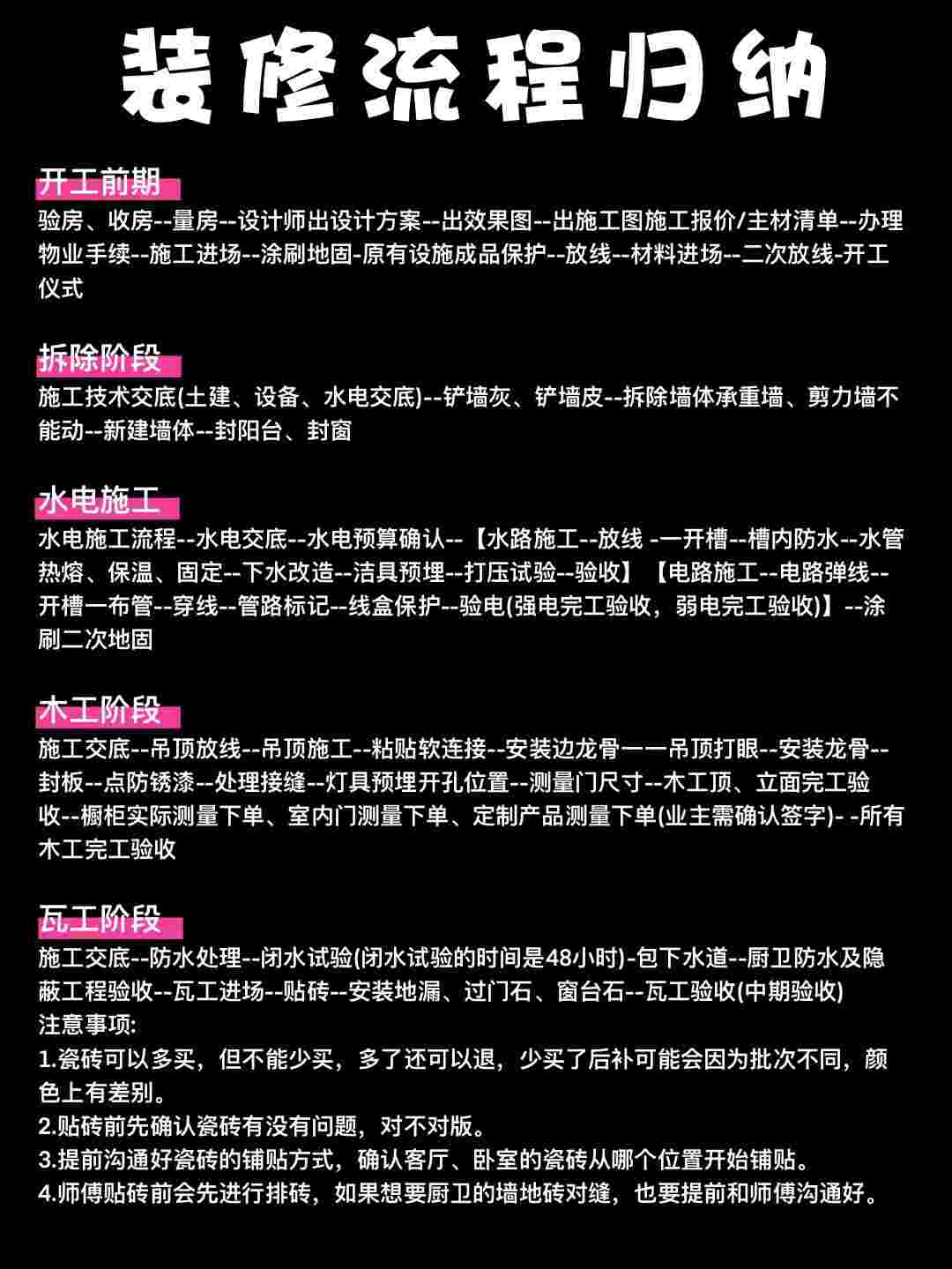

一、毛坯房验房/1~3天

1.领取三书一证一表

2.带好购房合同、户型图

3.带好验房所需工具

4.现场验房内容

①房屋结构②房屋面积③墙面、地面④门窗⑤电路⑥钥匙



二、装修准备阶段(1-10天)

5.确定装修风格

6.确定预算

7.确定装修方式

8.量房

9.签装修合同

10.办物业手续/半天



三、装修开工阶段(30~60天左右)

硬装(基础施工)

11.开工交底/半天

12.主体改造/3~5天

13水电交底/半天

14.水电改造/5~7天

15.水电验收/半天

16.墙面水泥找平/2天

17.做防水试验/1~2天

18.贴墙砖/3~4天

19,贴地砖及水泥地面找平13~4天

20.木工吊顶等/3~7

21.墙面处理10~13天

22.地板处理+主材安装

23.橱柜安装/1天

24.定制家具安装/1天

25.安装地板(1-2天)

26.木门安装/1~2天

27.洁具、五金、灯具安装/半天

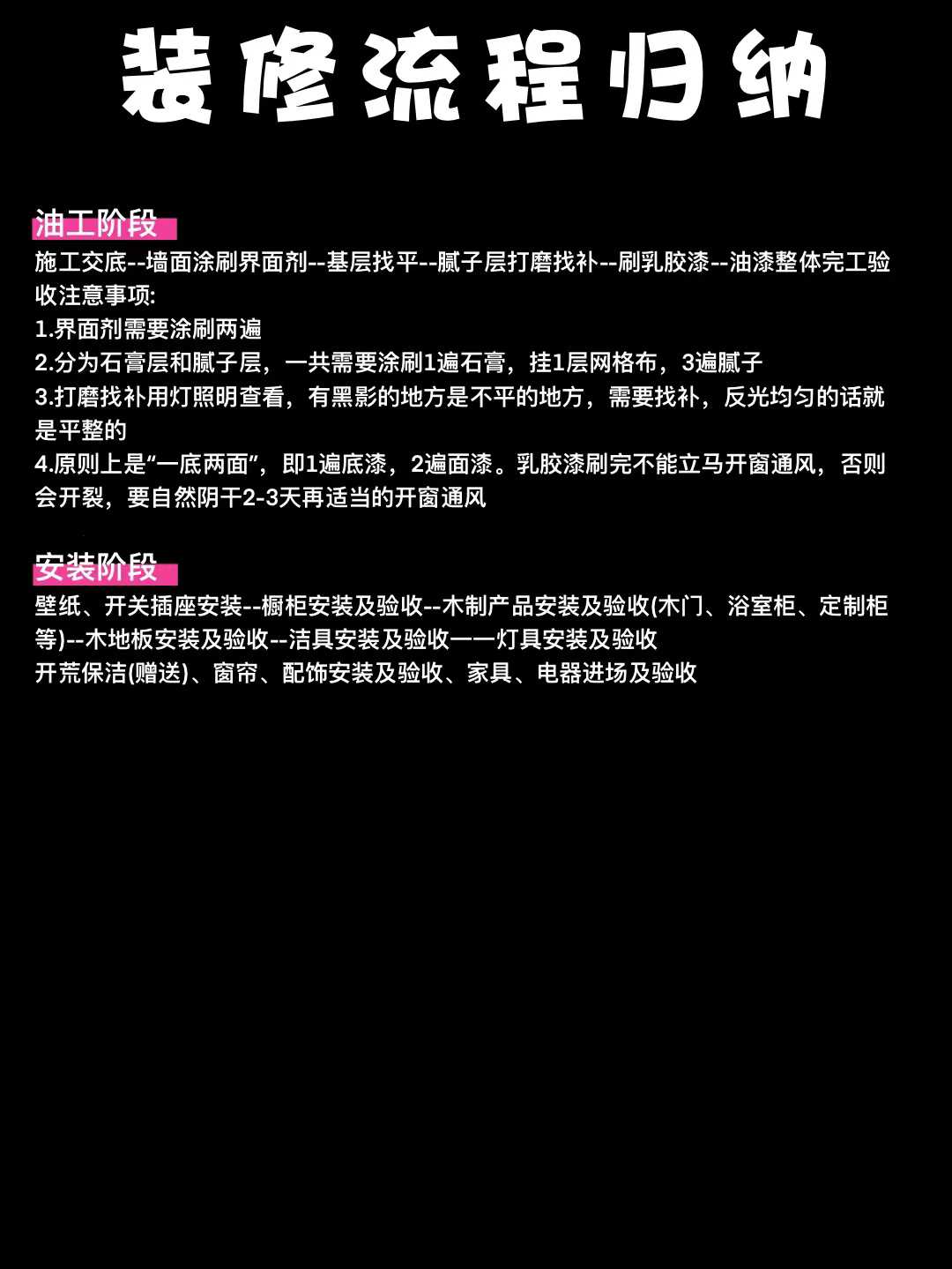

28.墙面修补(1天)

软装

29.拓荒保洁:1-3天

30.家具、家电进场/时间不定

31.晾味/时间长度不定

空房晾味至少1个月再入住
